10月1日,国庆假期第一天清晨,阳光冲破厚厚的云层,洒在贵州省贵安新区马场镇500千伏马场输变电工程建设现场,160余名建设工人开始了一天的工作。南方电网贵州电网公司建设分公司500千伏马场输变电工程业主项目经理张睿智像往常一样,召集各参建单位进行视频会议。
“目前项目已经进入设备安装环节,但是一些地方还在进行土建收尾工作,假期天气多变,大家要做好防护,注意安全。”张睿智说。开完会,他就马不停蹄地赶往各个建设现场。

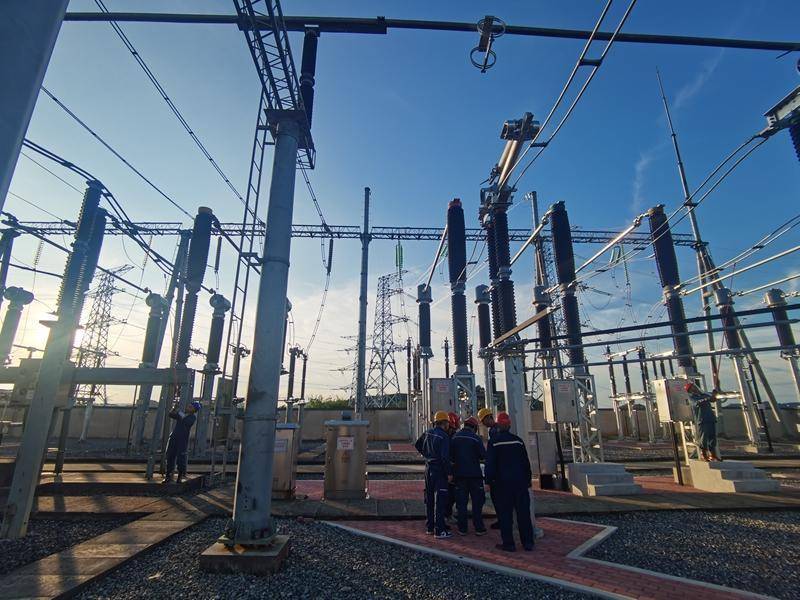

坚守建设一线。
张睿智介绍,500千伏马场输变电工程是贵州电网“三横两联一中心”500千伏骨干网架的重要组成部分,项目连接500千伏安顺变电站和500千伏青岩变电站,计划于2026年6月底投产,对构建贵安新区“一环两核三区”坚强主网网架具有重要意义,将为贵安新区“加快推进东数西算工程,建设全国一体化算力网络国家枢纽节点,打造面向全国的算力保障基地”注入强大动能。
在毕节市七星关区郊外,500千伏金海湖输变电项目即将迎来验收,贵州电网建设分公司业主项目经理郑世寅十分紧张,一早就来到变电站现场,配合专业人员进行设备调试。
“国庆节期间,该项目要进行验收,10月底要完成500千伏主要设备以及两台主变的投运。”郑世寅介绍,该项目也是贵州500千伏骨干网架的重要组成部分,总投资16.77亿元,是贵州电网历史投资规模最大的输变电工程。建成后,将进一步完善贵州电网网架,满足毕节七星关区、高新区负荷快速发展需要,为即将建设的220千伏层台变、双山变提供接入条件,大幅提升供电可靠性以及区域清洁能源消纳能力。

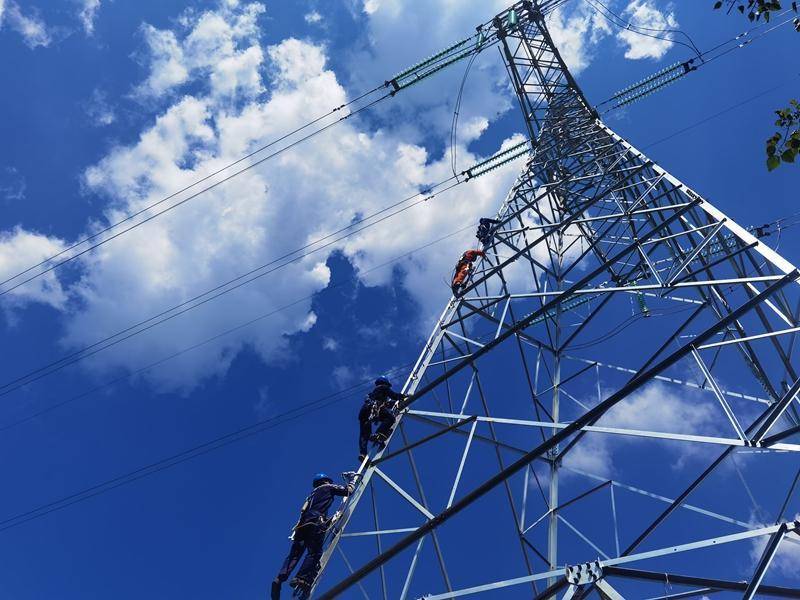

坚守建设一线。
在距离300多公里外的铜仁市德江县合兴镇,500千伏铜仁西输变电工程建设现场,贵州电网建设分公司业主项目经理曾章洁正盯着工人进行设备安装。
“这个工程的输电部分已于9月11日全线贯通,正在进行附件安装和复检消缺,变电站正在进行设备安装等工作。”曾章洁说,国庆假期,有300余人投入工程建设,全力确保项目早日投运。
据了解,该工程东接铜仁500千伏碧江变电站,西接遵义500千伏诗乡变电站,同样是贵州500千伏骨干网架的重要组成部分,建成投运后,将结束铜仁西部无500千伏变电站的历史,进一步优化铜仁电网,为铜仁市经济发展注入强劲动力。
跟曾章洁同样认真负责的,是盘兴高铁盘州市境内牵引变220千伏接入系统工程项目经理付振伟,此时的他正在建设现场,一边紧盯线路复检消缺工作,一边安排人员为国庆节后线路的跨越施工做好准备。
“此次跨越施工,会涉及到附近煤矿企业的停电,必须在企业停电时间内完成施工,时间很紧,确保线路在10月15日投运。”付振伟介绍。盘兴高铁是贵州省实现“市市通高铁”目标的最后一个项目,盘兴高铁盘州市境内牵引变220千伏接入系统工程是盘兴高铁牵引供电系统的重要组成部分,第一回线路已于9月23日投运,为盘兴高铁联调联试工作奠定了坚实基础。
“第二回线路投运后,整个项目将成为盘兴高铁六盘水段的供电电源,为列车运行提供稳定电力支撑。”付振伟说。
国庆中秋假期,在贵州广袤的山林旷野中,南方电网贵州电网公司37项电网基建项目正在有序建设重庆配资公司,多个项目建设进入冲刺阶段,3300多名施工人员坚守岗位,奋战在电网建设一线,为投运进行最后的收尾工作。(文/图 陈举、肖雨馨)
